Jealsa replica en Galicia la experiencia japonesa de hidroeléctricas con agua de mar y proyecta una central en Oia con 73 millones de inversión

La compañía pide a la Xunta la concesión de ocupación de dominio público marítimo-terrestre para un bombeo de 49,77 MW en una zona donde una empresa de Agolada aspira a construir también una instalación de 250 MW

¿Ya nos sigues?Márcanos como medio preferente
Añádenos en Google
Julio Pérez

Julio Pérez

Vigo

Jealsa mira a Japón para el desembarco de su división de energía en las hidroeléctricas de bombeo. En la isla de Okinawa, la parte más meridional del país asiático, se levantó la primera central de producción de electricidad con agua de mar del mundo. La Agencia de la Energía y de los Recursos Naturales del Ministerio de Industria y Comercio nipón investigó entre 1981 y 1984 cómo afectaba la salinidad y la interacción con los organismos marinos antes de montar la instalación. El embalse superior, con capacidad para 564.000 metros cúbicos, se ubicó a 600 metros de la costa y 150 metros sobre el nivel del mar. Operó hasta 1999. La central no era rentable porque el consumo de energía en Okinawa no creció tanto como se esperaba, pero dejó importantes lecciones sobre el sistema de sellado del embalse, el tipo de tuberías a usar, los revestimientos o la vigilancia de las consecuencias para el entorno natural.

«La experiencia de esta planta piloto ha demostrado que, con una planificación adecuada para mitigar los efectos ambientales y una ejecución adecuada de las medidas de protección, el impacto de la construcción y operación de una planta de almacenamiento de agua de mar bombeada en el medio ambiente circundante puede ser muy reducido», señala la compañía gallega en el proyecto básico para replicar la experiencia de Okinawa en la localidad de Oia. En general, la corrosión, las fugas de agua de mar y la afección medioambiental «pueden ser muy reducidas».

El proyecto de Hidroeléctrica Fonte das Mañas, filial de Beltaine Renewable Energy (antigua Jealsa Energía), comparte la inspiración, la consultora encargada de redactar el informe y la zona elegida con Hidroeléctrica de Oia, una empresa con sede en Agolada que lleva desde 2012 de trámites para construir un sistema reversible de 250 megavatios (MW) en Punta Centinela. El Ministerio para la Transición Ecológica le hizo llegar en 2024 el documento de alcance con las principales claves a tener en cuenta en el desarrollo del proyecto y en el estudio de impacto ambiental. Fuentes de la empresa confirman que sus planes siguen adelante.

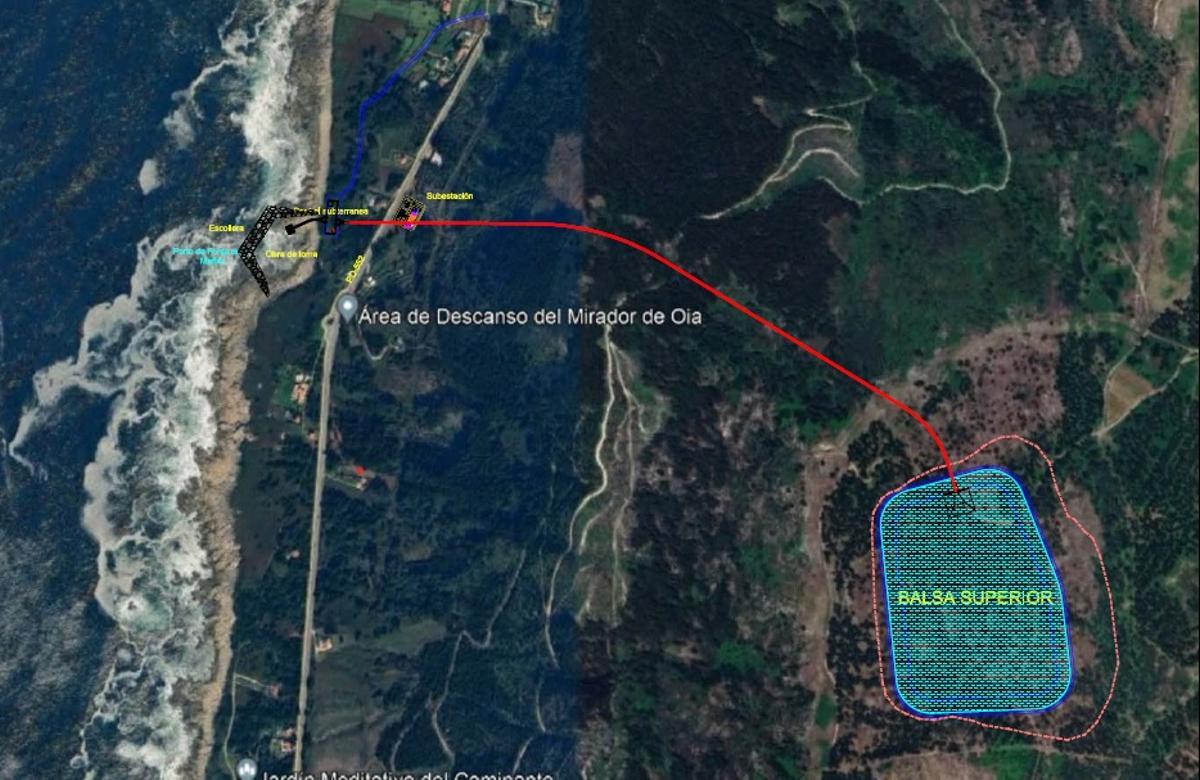

Ubicación de la balsa del proyecto de Jealsa en Oia.

Ubicación de la balsa del proyecto de Jealsa en Oia. / Hidroeléctrica Fonte das Mañas

El bombeo promovido por Jealsa es de menor tamaño. Plantea una central de 49,77 MW con dos grupos reversibles para un caudal cada uno de 6,20 metros cúbicos por segundo en turbinación (el funcionamiento convencional como productora de electricidad) y 4,70 metros cúbicos en bombeo (usando la energía que le sobre al sistema para recargar el depósito con agua). «La balsa superior se dimensiona en función del estudio de optimización de la producción, con el objeto de minimizar su impacto visual, resultando una lámina de agua de 15,3 hectáreas [153.000 metros cuadrados], con una capacidad de almacenamiento de 1,35 hectómetros cúbicos» de agua del Atlántico, indica la documentación remitida a la Consellería de Medio Ambiente y Cambio Climático para solicitar la concesión de ocupación de dominio público-marítimo terrestre de los casi 5.000 metros cuadrados que ocupa la escollera, la toma y la tubería de toma y restitución de agua. El fondo del embalse tiene una cota de 450 metros.

La captación y la central se localizan en el Porto de Fonte das Mañas; la subestación, entre el Campo do Viso y As Casetas; y la balse de almacenamiento se situaría en el monte de mano común de la parroquia de Loureza (zona de O Barazal), en la explanada próxima al nacimiento del Rego de Val de Aguieira —«sin afectar al cauce del mismo», remarca—, entre el Monte de Valga y el Monte das Mariñas. La central estará «totalmente soterrada». Medirá 18,50 metros de ancho por 30 de longitud. La tubería de conexión con ella se prolongará cerca de 2.000 metros.

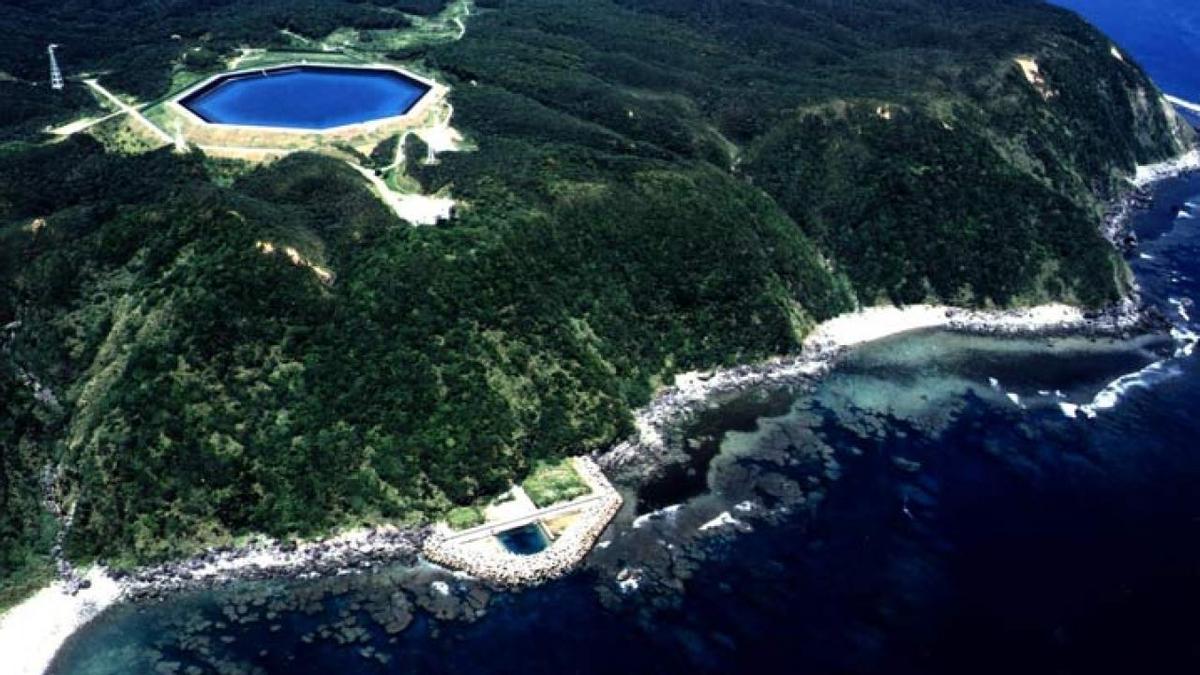

Central hidroeléctrica con agua de mar de Okinawa, en Japón, antes de su desmantelamiento.

Central hidroeléctrica con agua de mar de Okinawa, en Japón, antes de su desmantelamiento. / FDV

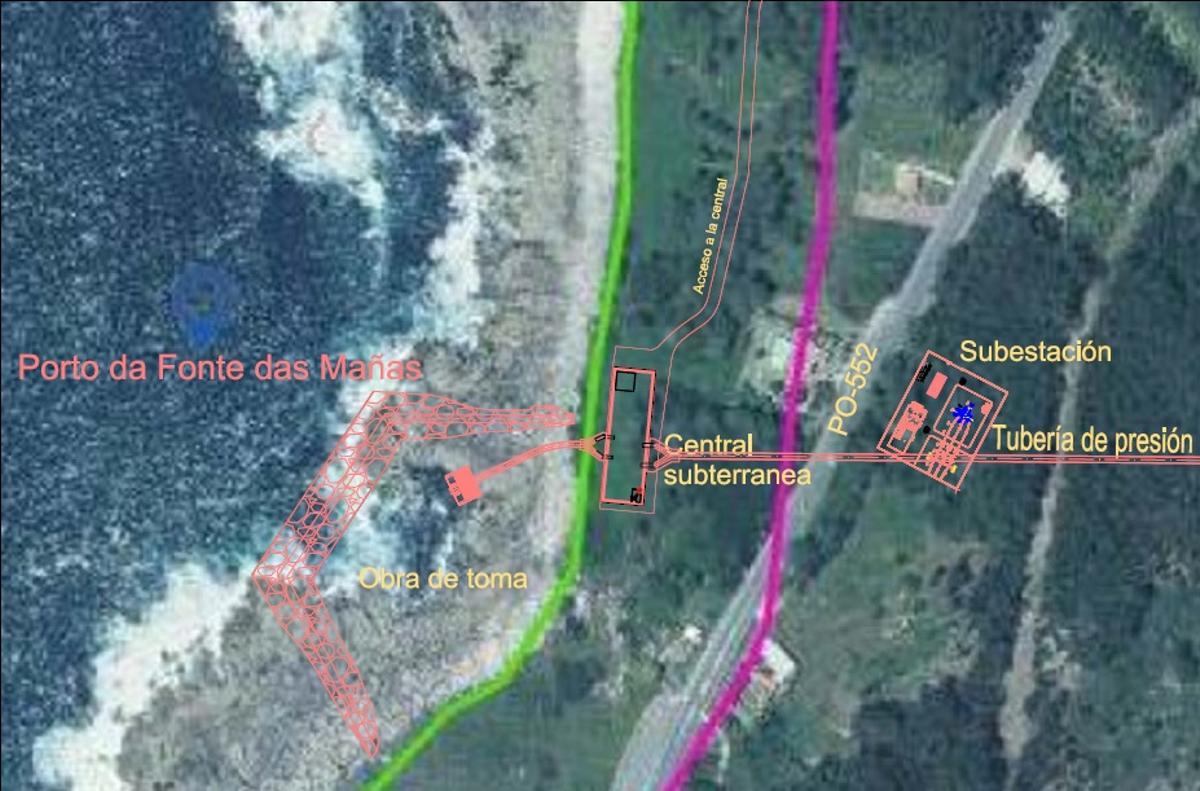

Ubicación de la central propuesta por Hidroeléctrica Fonte das Mañas (Jealsa).

Ubicación de la central propuesta por Hidroeléctrica Fonte das Mañas (Jealsa). / Hidroeléctrica Fonte das Mañas

Inversión e impacto

La inversión para la ejecución del proyecto asciende a 72,8 millones de euros, repartidos entre el coste del depósito superior (14,5 millones), la tubería forzada (16 millones), la construcción de la central (3,7 millones), la maquinaria (28 millones), la toma para captar el agua del mar (1,9 millones) y la subestación (1,9 millones). Las obras durarán dos años. Inicialmente, Jealsa cuenta con que la central funcione a partir de 2031, cuando ingresará unos 14,4 millones de euros. La extrapolación hasta 2055 estima una facturación anual de alrededor de 16 millones. Las horas de turbinación por ejercicio rondarán las 2.395 y la generación llegará a 116.816 megavatios hora (MWh).

En el diseño de todo el aprovechamiento, insiste la promotora, «se han tratado de minimizar los impactos medioambientales, especialmente en lo que se refiere a la balsa de almacenamiento, el principal elemento exterior y el más apreciable, ya que la central subterránea quedará disimulada con la explanada de cubrición de la misma». En el caso de la subestación, «fuera de la zona de servidumbre serán enmascaradas por un cierre vegetal». «Todos los impactos identificados en condiciones normales son compatibles o moderados, no habiéndose considerado ninguno como severo o crítico», indica el proyecto, bajo el compromiso de llevar a cabo un estudio de impacto e integración paisajística. Pensando ya en la fase de operación, la central restituye el agua que toma «pasadas únicamente unas horas». De ahí que descarte «repercusiones sobre la calidad de la misma».

Suscríbete para seguir leyendo
