Despliegue renovable
El Gobierno blinda el «enchufe» de los parques eólicos con pleitos en Galicia que el sector ve «orquestados» para «saturar los tribunales»
Los proyectos no tendrán que cumplir el calendario obligatorio de construcción para conservar la conexión a la red eléctrica mientras estén paralizados

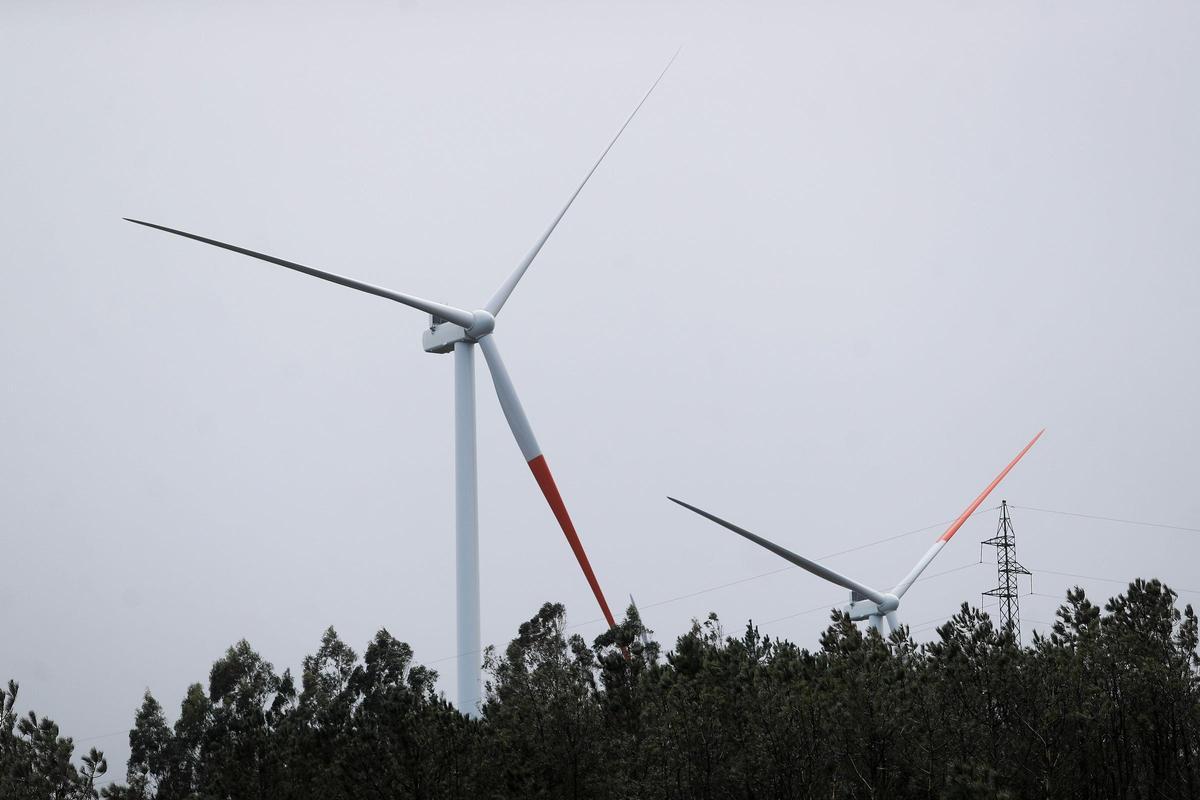

Aerogeneradores de un parque eólico en Galicia. / Carlos Castro - Europa Press

Entre el real decreto con las medidas en materia de energía y otros ámbitos para la reactivación de la economía tras el estallido de la pandemia del coronavirus y el que el Gobierno acaba de aprobar para llevar a cabo el Plan Integral de Respuesta a la Crisis de Oriente Medio pasaron casi seis años. Además de nacer en situaciones extraordinarias y de abrir el camino para afrontarlas sin daños irreversibles en el tejido productivo y el bienestar de las familias, los dos se meten de lleno con la patata caliente de los eternos permisos de conexión a la red eléctrica de instalaciones de energía, principalmente parques eólicos, sin construir todavía.
El primero de ellos marcó un calendario muy concreto para conseguir las autorizaciones de construcción y encendido. De lo contrario, perderían el derecho a «enchufarse». En el sector merodeaba la sombra de una burbuja especulativa. El atolladero burocrático en las tramitaciones del propio Estado y las autonomías obligó al Ministerio para la Transición Ecológica a estirar los plazos en dos ocasiones para salvar el abismo miles y miles de megavatios (MW). Solo en Galicia, recibieron el visto bueno alrededor de 70 parques en poco más de un año. Y entonces saltó el problema de las paralizaciones judiciales, con la comunidad como gran epicentro del bloqueo de nueva potencia.
Por eso Galicia es la zona del país más beneficiada por el blindaje a todos esos proyectos en el real decreto convalidado esta misma semana en el Congreso de los Diputados. Según la Consellería de Medio Ambiente e Cambio Climático, ahora mismo hay 91 parques eólicos en la comunidad afectados por algún pleito. Suman 2.477 MW. Sobre la inmensa mayoría, 85 (2.325 MW), pesa un auto de suspensión cautelar a la espera de la revisión al fondo del caso.
«Las medidas cautelares judiciales o administrativas tienen prevalencia sobre los hitos administrativos que se aplican para la puesta en servicio de instalaciones de generación renovable con el fin de lograr la protección de otros intereses que podrían ser dañados de manera irreversible», señala la nueva norma. «Llegados a este extremo, resulta razonable y proporcionado trasladar esa suspensión cautelar de las instalaciones autorizadas a los hitos —añade— con el fin de que el plazo para el cumplimiento de esos hitos tenga en consideración ese tiempo suspendido». Un alivio teniendo en cuenta la ventana de caducidad en los permisos de conexión por incumplimiento en las autorizaciones administrativas del proyecto que se abría el próximo 25 de junio.
El Gobierno abre la mano también con el resto de instalaciones pendientes si la causa de los retrasos en la construcción viene de la tardanza en la entrega de maquinaria, dificultades para dar con proveedores o el encarecimiento de los equipos. El tope ahora para levantar las centrales se estira dos años más, como máximo hasta el 31 de diciembre de 2030. Las autonomías deberían ir informando a Transición Ecológica de aquellos proyectos que efectivamente amplíen el plazo.
Valoración de AEE
El cambio, valora la Asociación Empresarial Eólica (AEE), «aporta mayor seguridad jurídica para realizar inversiones en nuestro país». La patronal del sector arremete contra la paralización de proyectos eólicos «en algunos territorios» por «simplemente intereses que no representaban a una mayoría». «La utilización de resquicios jurídicos permitía dilatar artificialmente el avance de los proyectos hasta llegar a incumplir los hitos administrativos obligatorios en la regulación», lamenta, ante «una presentación orquestada de recursos» contenciosos y judiciales «sin argumentos sólidos» que «busca simplemente saturar a la administración y a los tribunales».
Suscríbete para seguir leyendo
- «Quedarán prohibidas las comunicaciones por WhatsApp entre familias y profesores. Se harán a través de un canal oficial y dentro de un horario»
- El antiguo concesionario Opel de la Avenida de Madrid será un hotel de 3 estrellas y 132 habitaciones
- La afición del Friburgo se rinde al «aura» de Balaídos y Vigo: «Estuve en muchos estadios y esto es una experiencia 10/10 »
- Cazan al arrastrero portugués «Coimbra» por presunta pesca ilegal en uno de los caladeros estratégicos de la flota gallega
- Un ourensano intenta pasar la ITV con un coche y una caravana vinculados a una estafa sufrida por un riojano
- Bertín Osborne actuará en la Festa do Galo, con María Mera de pregonera
- El Concello de Moaña contrata, por primera vez, un técnico para acelerar las tramitaciones en todos los departamentos
- Un desahucio sin inquilinos en Vigo que se prolongó año y medio: «Se fueron, dejaron de pagar el alquiler pero no pudimos entrar hasta ahora»
